Un seul A, au moins un R : la règle RACI qui évite les validations bloquées

Un seul A, au moins un R : la règle RACI qui évite les validations bloquées

En gestion de projet, les retards ne viennent pas toujours d’un manque de compétences ou de moyens. Ils apparaissent souvent lorsqu’une tâche est lancée sans que chacun sache qui la réalise, qui tranche ou qui doit simplement être informé. La matrice RACI répond à ce problème en attribuant un rôle précis à chaque acteur pour chaque activité, livrable ou jalon.

La matrice RACI, un repère pour décider et agir

La matrice RACI est une matrice d’attribution des responsabilités. Elle prend la forme d’un tableau à double entrée : les tâches, livrables ou décisions figurent en lignes, tandis que les personnes, équipes, métiers ou services sont placés en colonnes. Chaque case reçoit une lettre qui indique le niveau d’implication attendu.

Quiz : La Matrice RACI

Son objectif n’est pas de remplacer un planning de Gantt, un WBS ou un outil de suivi. Le WBS découpe le travail et le planning organise les échéances ainsi que les dépendances. Le RACI rend visible qui intervient sur quoi. Il est particulièrement utile dans un projet transverse réunissant plusieurs équipes, une maîtrise d’ouvrage, une maîtrise d’œuvre, un sponsor et des experts métiers.

Une responsabilité ne se résume pas à « faire »

Dans une équipe, une personne peut exécuter une action sans avoir le pouvoir de la valider. À l’inverse, un manager ou un sponsor peut approuver un livrable sans le produire. Cette distinction entre responsabilité opérationnelle et responsabilité finale est au centre de la méthode. Elle évite qu’un livrable reste en attente parce que chacun pense que l’autre doit prendre la décision.

R, A, C, I : attribuer le bon rôle à chaque partie prenante

Les quatre lettres de RACI désignent des rôles, et non des intitulés de poste. Un chef de projet, un expert métier ou un responsable d’équipe peut donc être R, A, C ou I selon la tâche concernée.

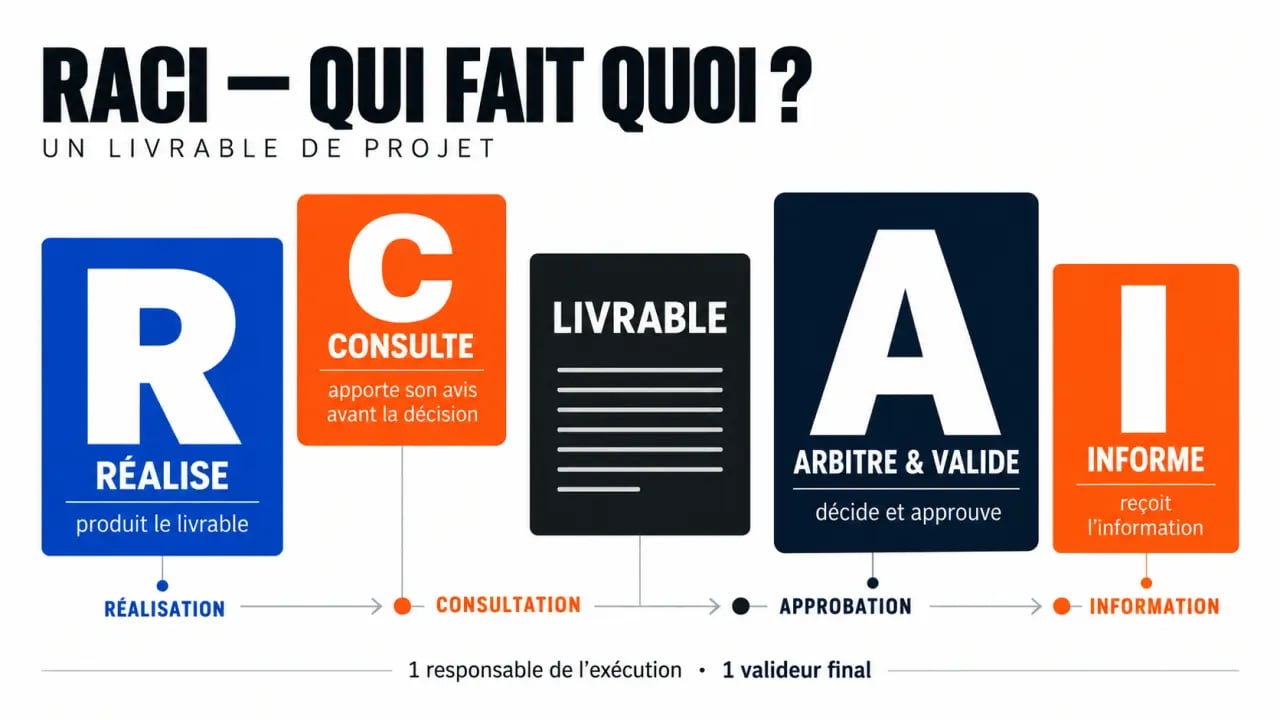

Gestion de projet RACI : visuel des rôles Responsible, Accountable, Consulted et Informed
Gestion de projet RACI : visuel des rôles Responsible, Accountable, Consulted et Informed
Lettre Rôle Ce que la personne fait
R Responsible, réalisateur Exécute concrètement la tâche et produit le résultat attendu.
A Accountable, approbateur Porte la responsabilité finale, arbitre et valide le livrable.
C Consulted, consulté Apporte un avis, une expertise ou une contrainte avant la décision.
I Informed, informé Reçoit les informations utiles sur l’avancement ou le résultat, sans action attendue.

La différence décisive entre R et A

Le R fait avancer le travail. Plusieurs R peuvent intervenir lorsqu’une tâche nécessite différentes contributions, par exemple un rédacteur, un designer et un développeur pour publier une page web. Le A, lui, assume le résultat final : il accepte, refuse ou demande une correction. Pour éviter les arbitrages contradictoires, il est recommandé de désigner un seul A par tâche.

Dans une petite structure, une même personne peut cumuler R et A. Ce choix reste pertinent si elle possède réellement l’autorité de décision et le temps de contrôler son propre travail. Dans un projet sensible, séparer réalisation et approbation apporte davantage de recul et de traçabilité. Le tableau doit alors rendre cette séparation explicite, surtout lorsque plusieurs équipes contribuent au même livrable.

Consulter n’est pas informer

Le C intervient avant qu’une décision soit prise. Son retour peut modifier le contenu, le budget, les contraintes techniques ou le niveau de risque. Le I reçoit une information pendant ou après l’action, sans intervention attendue. Mettre trop de personnes en C allonge les échanges et crée un comité de validation informel. À l’inverse, placer un acteur clé seulement en I revient à le prévenir trop tard. La consultation doit donc rester limitée aux contributions réellement nécessaires.

Construire un tableau RACI sans le rendre illisible

La meilleure matrice RACI est assez détaillée pour lever les ambiguïtés, sans devenir un inventaire de micro-actions. Créez-la lors de la phase de planification, puis revoyez-la lorsque le périmètre, les ressources ou la gouvernance évoluent. Une mise à jour est également utile lorsqu’un acteur change de rôle ou qu’un circuit de décision est modifié.

  1. Listez les résultats à obtenir. Partez des livrables, des jalons, des décisions et des activités à risque. Un WBS constitue une bonne base pour identifier les tâches importantes.
  2. Choisissez les acteurs utiles. Regroupez les personnes par fonction lorsque les noms changent souvent : chef de projet, responsable métier, équipe technique, direction ou client.
  3. Attribuez les rôles ligne par ligne. Chaque activité doit avoir au moins un R et un seul A. Ajoutez les C et les I uniquement lorsqu’ils répondent à un besoin concret.
  4. Relisez le tableau collectivement. Une matrice imposée sans échange révèle rarement les contraintes réelles de l’équipe. Faites valider les zones de décision, les dépendances et la disponibilité des approbateurs.

Choisir la bonne granularité

Évitez les lignes trop vastes comme « gérer le projet » : elles masquent les désaccords et ne permettent pas de savoir ce qui doit être validé. À l’inverse, ne détaillez pas chaque message envoyé ou chaque clic dans un outil. Une bonne ligne RACI correspond à une activité identifiable, à une décision, à un livrable ou à un jalon dont le résultat peut être vérifié. « Valider la maquette », « paramétrer le formulaire » ou « approuver le budget » sont des formulations exploitables.

Une matrice mal calibrée peut concentrer toutes les décisions sur la même personne. Si chaque sollicitation remonte jusqu’au même approbateur, les validations s’accumulent et le projet ralentit. En lisant les colonnes, repérez donc les A présents partout et déléguez les décisions réversibles lorsque c’est possible. En lisant les lignes, repérez les C trop nombreux : chaque consultation ajoute un échange, une attente et parfois une nouvelle version du livrable.

Exemple de RACI pour le lancement d’une page web

Voici un modèle simple à reproduire dans Excel, Google Sheets ou un outil de gestion de projet. Il illustre une équipe composée d’un chef de projet, d’un responsable marketing, d’un rédacteur et d’un développeur.

Activité Chef de projet Marketing Rédacteur Développeur
Définir les objectifs de la page R A C I
Rédiger les contenus I A R I
Intégrer et tester la page A I C R
Valider la mise en ligne R A I C

Dans cet exemple, le responsable marketing valide les choix éditoriaux et la publication, tandis que le chef de projet coordonne les opérations techniques et veille à leur aboutissement. Le développeur n’est pas seulement « informé » lors des tests : il est R, car il réalise l’intégration. Le rédacteur est consulté sur la phase d’intégration, car son expertise peut aider à préserver la cohérence du contenu. Cette lecture réduit les demandes imprécises du type « quelqu’un peut s’en occuper ? ».

Contrôler les risques, les limites et les variantes de RACI

Avant de diffuser votre tableau, vérifiez quelques règles simples :

  • chaque ligne comporte-t-elle au moins un R ?
  • chaque ligne possède-t-elle un seul A clairement identifié ?
  • les personnes placées en C ont-elles une contribution à fournir avant la décision ?
  • les I ont-ils besoin d’une information, d’un canal et d’un moment de communication définis ?
  • une même personne est-elle A sur un volume de tâches susceptible de créer un goulot d’étranglement ?

Les bénéfices, mais aussi les situations où l’outil pèse trop lourd

RACI améliore la clarté, la coordination et la traçabilité des décisions. Il aide aussi à détecter les tâches sans pilote, les chevauchements de rôles et les validateurs surchargés. La matrice facilite la délégation, car l’autorité attendue apparaît au même endroit que l’activité à réaliser.

Toutefois, une matrice très détaillée peut ralentir une petite équipe autonome. Dans un environnement Agile, elle doit soutenir la collaboration plutôt que recréer une hiérarchie rigide. On peut l’appliquer aux décisions structurantes, aux interfaces entre équipes ou aux processus sensibles, plutôt qu’à chaque tâche du sprint. Son intérêt dépend donc du niveau de complexité du projet et du nombre d’acteurs concernés.

RACI, RASCI et RAM : que choisir ?

La RAM, pour Responsibility Assignment Matrix, désigne la famille des matrices d’attribution des responsabilités. RACI en est une forme. La variante RASCI ajoute un S pour Support : il identifie les personnes qui fournissent des moyens, une assistance ou une contribution opérationnelle sans être responsables de l’exécution finale.

Utilisez RASCI lorsque cette aide mérite d’être distinguée des R. Pour un projet courant, RACI reste souvent le format le plus lisible. Un tableau clair, revu régulièrement et compris par les acteurs concernés, vaut mieux qu’un modèle plus sophistiqué que personne ne consulte.
