KPI de gestion de projet : 8 indicateurs pour détecter les écarts avant le retard

Un projet ne dérape pas le jour où son budget est dépassé ou sa date de livraison manquée. Les signaux apparaissent bien avant. Les KPI de gestion de projet les rendent lisibles pour permettre une décision rapide, à condition de choisir des indicateurs reliés aux priorités réelles de l’équipe.
Un KPI projet mesure une décision, pas seulement une activité
Un KPI, ou Key Performance Indicator, est un indicateur clé de performance. Dans un projet, il compare une situation observée avec une trajectoire attendue : budget consommé, avancement, charge disponible, qualité des livrables ou niveau de risque. Il ne remplace ni le planning ni les échanges d’équipe. Il fournit une base commune pour analyser les écarts et arbitrer.
Calculateur des KPI de valeur acquise
Note : Les conclusions dépendent d'une valeur acquise fondée sur des livrables vérifiables. CPI/SPI > 1 (favorable), = 1 (conforme), < 1 (défavorable).
La différence entre un simple chiffre et un bon KPI tient à son caractère actionnable. « 42 tâches ouvertes » informe peu si aucune cible n’est définie. En revanche, « 85 % des tâches critiques terminées à la date prévue » permet de repérer un retard, d’en chercher la cause et de réaffecter une ressource. Un indicateur utile est précis, compréhensible, fiable, associé à un responsable et mis à jour selon une fréquence définie.
Avant de retenir un KPI de gestion de projet, partez de la question de pilotage : faut-il protéger la marge, sécuriser une échéance contractuelle, réduire les anomalies ou préserver la capacité de l’équipe ? Cette démarche évite d’accumuler des mesures sans lien avec les priorités du projet.
Les 8 KPI à combiner selon les enjeux du projet
Il n’existe pas de tableau de bord universel. Un projet de déploiement informatique, une campagne marketing ou un chantier n’exposent pas les mêmes risques. Les huit indicateurs ci-dessous couvrent toutefois les principales zones de vigilance.

| KPI | Calcul ou lecture | Ce qu’il révèle |
|---|---|---|
| Écart budgétaire | Valeur acquise − coûts réels | La dérive financière à date |
| CPI | Valeur acquise / coûts réels | L’efficacité des dépenses |
| SPI | Valeur acquise / valeur planifiée | L’avance ou le retard de planning |
| Avancement des jalons | Jalons atteints / jalons prévus | La tenue des étapes décisives |
| Charge planifiée vs temps passé | Heures prévues comparées aux heures consommées | La pression sur les ressources |
| Taux d’utilisation | Temps productif / capacité disponible | La disponibilité réelle de l’équipe |
| Taux de conformité | Livrables acceptés sans correction / livrables remis | La qualité délivrée |
| Risques ouverts | Nombre et criticité des risques non traités | L’exposition future du projet |

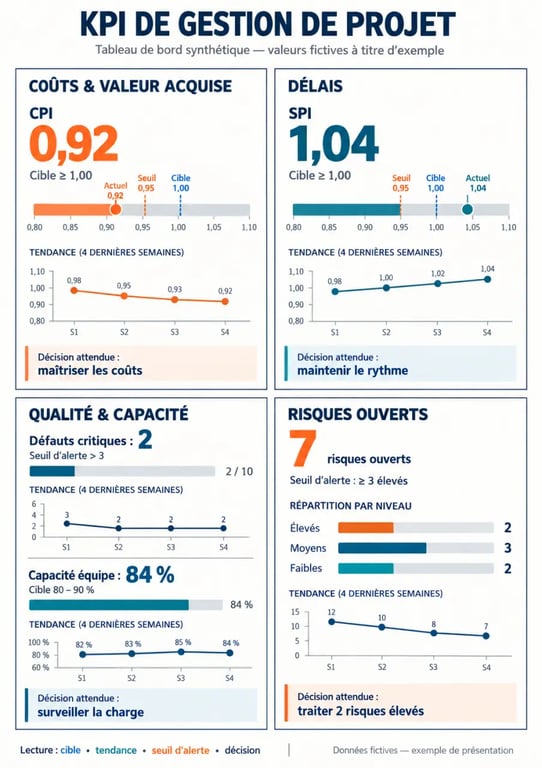

Coût et délai : utiliser la valeur acquise avec discernement
La méthode Earned Value Management (EVM) croise le travail réellement produit, le budget prévu et les coûts engagés. Le CPI, ou indice de performance des coûts, se calcule en divisant la valeur acquise par les coûts réels. Un CPI de 1,05 signifie que la valeur produite est légèrement supérieure à la dépense engagée. Un résultat inférieur à 1 signale une consommation trop rapide du budget.
Le SPI, ou indice de performance des délais, correspond à la valeur acquise divisée par la valeur planifiée. Un SPI de 0,8 indique que le projet avance moins vite que prévu. Ces ratios ne sont fiables que si l’avancement repose sur des critères vérifiables : livrable validé, fonctionnalité testée ou étape physique terminée. Déclarer une tâche « presque finie » ne crée pas de valeur acquise.
L’écart budgétaire complète ces ratios. Il compare la valeur acquise aux coûts réels et montre la situation financière à date. Pris isolément, il ne suffit pas à expliquer l’origine d’une dérive. Il doit être rapproché du CPI, de l’avancement des jalons et de la charge consommée pour distinguer une difficulté ponctuelle d’une tendance durable.
Qualité, capacité et risques : regarder au-delà du planning
Un projet peut sembler à l’heure tout en accumulant une dette de qualité ou une fatigue opérationnelle. Suivez donc le taux de conformité des livrables, les retours client, les anomalies bloquantes et le volume de reprises. Côté ressources, un taux d’utilisation de 80 % laisse généralement une marge pour les imprévus, les échanges et les corrections. Une occupation constante à 100 % fragilise le planning au moindre aléa.
La comparaison entre charge planifiée et temps passé apporte une lecture complémentaire. Une consommation supérieure aux prévisions peut révéler une estimation trop basse, une dépendance mal anticipée ou des reprises liées à la qualité. Le taux d’utilisation indique, lui, la part de la capacité disponible consacrée au travail productif. Ces deux indicateurs ne décrivent donc pas exactement le même problème.
Le registre des risques mérite aussi son propre indicateur : nombre de risques ouverts, criticité cumulée, délai moyen de traitement ou part des actions préventives réalisées. L’objectif n’est pas d’afficher zéro risque, mais de rendre visibles les sujets qui exigent une décision et de suivre leur évolution.
Construire un tableau de bord qui mène à l’action
Un tableau de bord efficace tient souvent sur une page. Il présente la tendance, l’objectif, le seuil d’alerte et la décision attendue, plutôt qu’une succession de chiffres isolés. Pour chaque KPI, définissez une valeur cible et des règles simples : vert si la trajectoire est maîtrisée, jaune si une action préventive est requise, rouge si un arbitrage devient nécessaire.
Chaque alerte doit aussi être reliée à une échéance. Un indicateur remonté trop tard ne sert plus qu’à expliquer pourquoi une option n’est plus disponible. Afficher la date à laquelle une décision devient irréversible aide davantage qu’un statut rouge générique. Par exemple, le dépassement de charge d’un intégrateur doit être rapproché de la date limite de commande d’une ressource externe, et pas seulement du pourcentage d’avancement global.
Attribuer une source et un responsable à chaque donnée
La fiabilité du tableau dépend moins de l’outil utilisé que de la discipline de saisie. Indiquez pour chaque KPI la source des données, la personne responsable de la mise à jour et la date de dernière actualisation. Les heures peuvent venir de l’outil de suivi des temps, les dépenses de la comptabilité et la conformité du processus de recette. Cette traçabilité évite que les réunions se concentrent sur la validité des chiffres au lieu des décisions à prendre.
Adapter le rythme au type de signal
Les indicateurs opérationnels, comme la charge, les tâches critiques ou les anomalies, sont utiles lors d’un point hebdomadaire, voire plus fréquemment pendant une phase tendue. Les indicateurs de budget et de rentabilité peuvent suivre le rythme de clôture financière. À chaque comité projet, examinez les évolutions depuis la période précédente : une valeur stable mais déjà dégradée n’appelle pas la même réponse qu’une tendance qui se détériore rapidement.
Mettre les KPI en place en quatre étapes
- Formulez l’objectif de pilotage. Identifiez l’enjeu prioritaire et la décision à prendre : protéger une échéance, contenir les coûts ou améliorer l’acceptation des livrables.
- Sélectionnez peu d’indicateurs. Commencez avec cinq à huit KPI maximum. Une accumulation de mesures dilue l’attention et masque les véritables alertes.
- Fixez les définitions avant le démarrage. Déterminez ce qui compte comme « terminé », comment la valeur acquise est évaluée et quels seuils déclenchent une escalade.
- Revoyez les indicateurs aux jalons. Si le périmètre, les risques ou les attentes des parties prenantes changent, adaptez le tableau de bord. Un KPI pertinent au lancement peut devenir secondaire en phase de recette.
Impliquez l’équipe dans ce choix. Les personnes qui produisent ou renseignent les données repèrent souvent les biais de mesure et savent quels signaux annoncent réellement un blocage. Cette participation facilite aussi l’appropriation : les KPI sont compris comme un moyen de protéger le projet, plutôt que comme un simple outil de contrôle.
Les erreurs qui rendent les indicateurs inutiles
La première erreur consiste à confondre mesure et pilotage. Un tableau de bord ne produit aucun effet si un seuil rouge n’est relié à aucune action, aucun propriétaire et aucun délai. À l’inverse, une alerte ponctuelle ne justifie pas toujours une réaction excessive. Il faut examiner la tendance, la cause et l’impact sur les jalons critiques.
- Suivre des métriques flatteuses, comme le nombre de réunions, au lieu d’indicateurs liés au résultat ;
- Modifier les définitions de calcul en cours de route sans conserver d’historique ;
- Mesurer l’avancement au ressenti plutôt qu’à partir de livrables vérifiables ;
- Masquer les risques pour conserver un statut vert ;
- Présenter les mêmes KPI à tous les publics sans adapter le niveau de détail.
Un sponsor a besoin d’une vue sur les coûts, les jalons et les décisions d’arbitrage. L’équipe opérationnelle doit suivre la charge, les dépendances, les blocages et la qualité. En adaptant la lecture sans modifier la vérité des données, le KPI de gestion de projet devient un langage commun pour faire avancer le travail.
