Jalons de gestion de projet : 3 repères pour décider avant que le retard ne s’installe

Jalons de gestion de projet : 3 repères pour décider avant que le retard ne s’installe

Les jalons de gestion de projet transforment un planning en outil de décision. Ils signalent les passages qui comptent, comme la validation des spécifications, l’acceptation d’un prototype, la réception d’une livraison ou l’autorisation d’une mise en production. Bien définis, ils rendent les écarts visibles avant qu’ils ne compromettent la suite du projet.

Un jalon est un événement daté, pas une tâche de plus

Un jalon, ou milestone en anglais, est un événement important inscrit à une date précise dans le planning. Il possède une durée nulle : il ne décrit pas le travail à effectuer, mais constate qu’un point de passage est atteint ou non. Il peut marquer la fin d’une phase, le début de la suivante ou une décision de gouvernance.

Testez vos connaissances sur les jalons

Par exemple, « validation des spécifications le 15 mai » est un jalon. La rédaction, les ateliers avec les utilisateurs et les corrections qui précèdent cette validation sont des tâches. Le jalon répond donc à une question simple : sommes-nous autorisés à passer à l’étape suivante ?

Le jalon crée un point d’arrêt utile

Un jalon peut servir de point de contrôle, voire de point d’arrêt. À la date prévue, le chef de projet, le commanditaire ou le client vérifie que les conditions convenues sont réunies. La décision peut être GO, si le projet peut continuer, NO GO, si une condition majeure manque, ou un passage sous réserve accompagné d’un plan d’action précis.

Cette méthode évite de poursuivre un projet sur la base d’hypothèses non validées. Elle est particulièrement utile lorsqu’une équipe dépend d’un fournisseur, d’une validation réglementaire ou d’une décision budgétaire. Le jalon rend alors la décision visible et précise qui peut autoriser la suite.

Ne plus confondre jalon, livrable, phase et échéance

Ces notions sont liées, mais elles n’ont pas la même fonction. Les distinguer aide à construire un macroplanning lisible et évite de remplir le diagramme de Gantt de faux jalons.

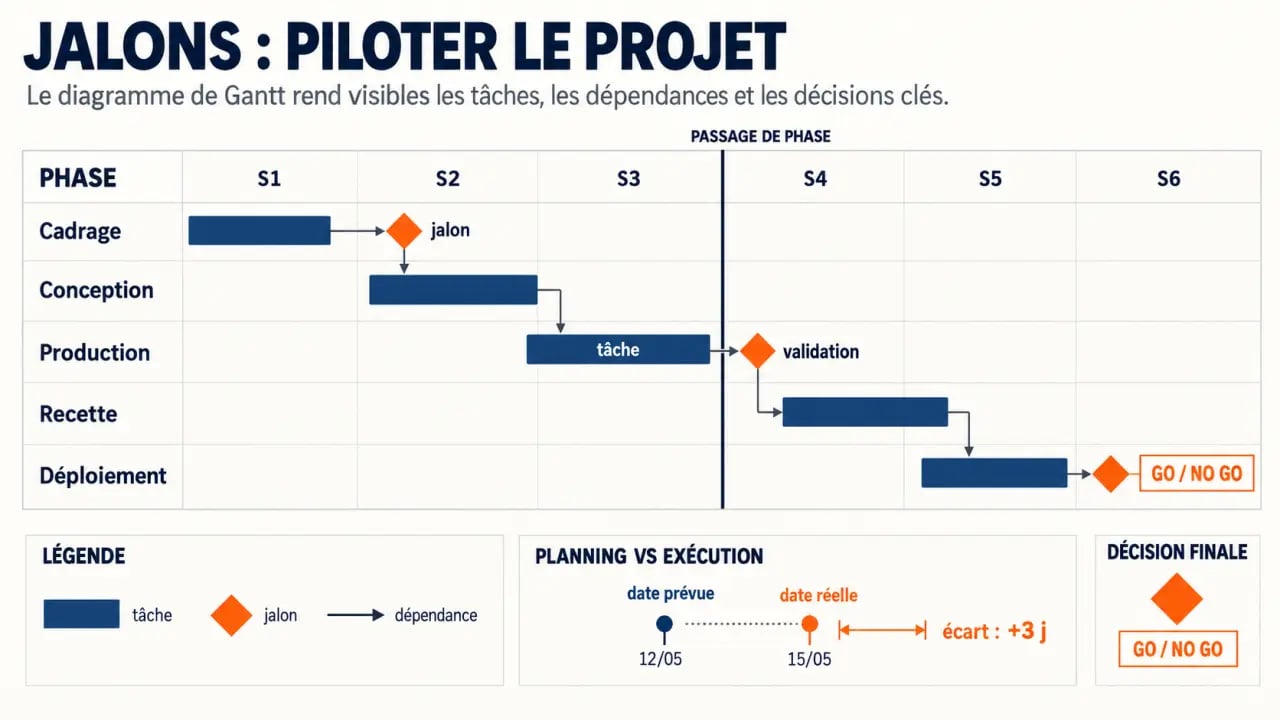

Jalons gestion de projet représentés dans un diagramme de Gantt avec tâches, dépendances et validations
Jalons gestion de projet représentés dans un diagramme de Gantt avec tâches, dépendances et validations
Notion Ce qu’elle désigne Durée Exemple
Jalon Un événement vérifiable ou une décision Nulle Prototype accepté
Tâche Une action à réaliser Oui Tester le prototype
Livrable Un résultat concret produit par le projet Non applicable Maquette fonctionnelle
Objectif Un résultat visé Variable Obtenir une solution utilisable
Phase Un ensemble cohérent de travaux Oui Conception
Deadline Une date limite à respecter Nulle Remise du dossier au 30 juin

Un livrable peut servir de preuve qu’un jalon est franchi, sans se confondre avec lui. De son côté, une deadline impose une date, mais ne prévoit pas forcément de revue ni de décision. Le jalon ajoute donc une dimension de contrôle formel et de validation.

La coordination entre les équipes se joue souvent au jalon

Dans un projet transverse, le risque ne se situe pas toujours dans les tâches elles-mêmes, mais dans les passages entre équipes. L’équipe métier transmet-elle une version exploitable aux développeurs ? Le fournisseur livre-t-il les documents attendus ? Le service juridique a-t-il validé la formulation avant la campagne ?

Le jalon doit préciser ce qui passe d’une équipe à l’autre, dans quel état et qui en accuse réception. Cette attention aux interfaces révèle des dépendances que la simple liste des tâches masque souvent. Elle facilite aussi la synchronisation des parties prenantes lorsque plusieurs activités dépendent de la même approbation.

Construire des jalons de gestion de projet qui aident réellement à piloter

Un jalon pertinent correspond à un changement de situation. Il débloque des activités dépendantes, réduit une incertitude majeure, engage une dépense ou donne lieu à une validation externe. Il ne doit pas répéter une tâche courante ni servir uniquement à décorer le calendrier.

Partir des décisions et des dépendances

Commencez par identifier les grandes phases et les événements irréversibles ou coûteux : lancement, validation du périmètre, réception d’un composant, accord du client, test concluant, déploiement ou clôture. Examinez ensuite le chemin critique. Les tâches sans marge et les dépendances fortes indiquent les points de passage à surveiller.

Positionnez une date prévisionnelle pour chaque jalon, puis reliez-y les tâches qui doivent être terminées avant son franchissement. Si plusieurs équipes ne peuvent démarrer qu’après une même approbation, ce jalon devient un point central de synchronisation. Il permet de vérifier que la décision a bien été prise avant de mobiliser les travaux suivants.

Rédiger une fiche de jalon exploitable

Un libellé comme « point projet » ne permet pas de décider. Une fiche de jalon claire contient les éléments suivants :

  • un nom orienté résultat, par exemple « spécifications fonctionnelles validées » ;
  • une date prévue et, après réalisation, la date réelle ;
  • un responsable du suivi ;
  • les livrables ou preuves attendus ;
  • des critères d’acceptation mesurables, qualitatifs ou quantitatifs ;
  • le validateur et les personnes à informer ;
  • le statut : atteint, à risque, en retard ou replanifié ;
  • la conséquence prévue en cas de non-franchissement.

La matrice RACI aide à lever les ambiguïtés. Elle distingue la personne qui réalise les travaux, celle qui porte la responsabilité, celles qui sont consultées et celles qui sont informées. La validation ne doit pas dépendre d’un accord implicite obtenu en réunion. Les critères d’acceptation doivent être connus avant la revue, pour que la décision repose sur des éléments vérifiables.

Choisir le bon rythme et visualiser les jalons dans le planning

Il n’existe pas de nombre universel de jalons. Pour un projet standard, une base de 3 à 5 jalons peut suffire. Une initiative stratégique complexe peut en nécessiter 8 à 12. Pour un projet de taille moyenne, un point de contrôle tous les 3 à 6 semaines constitue un repère empirique utile, à adapter à la volatilité du périmètre et au niveau de risque.

Trop peu de jalons favorisent l’effet tunnel : les écarts ne sont découverts qu’à la fin. Trop de jalons créent au contraire une accumulation de réunions, de statuts et de validations qui ralentit l’exécution. Le bon équilibre consiste à jalonner les décisions, les interfaces critiques et les engagements externes, plutôt que chaque activité.

Lire un diagramme de Gantt à la bonne échelle

Dans un diagramme de Gantt, les tâches apparaissent sous forme de barres horizontales, tandis que les jalons sont généralement représentés par un symbole distinctif, souvent un losange. Placez-les à la date où l’événement doit être constaté, en fin de phase ou avant le lancement de travaux dépendants.

La comparaison entre date prévue et date réelle permet de suivre les écarts. Elle doit s’accompagner d’un statut clair et, si nécessaire, d’un niveau de confiance. Un jalon officiellement dans les délais, mais associé à une faible confiance, mérite déjà une revue.

Un outil de gestion de projet permet d’afficher les jalons sur une chronologie, d’y associer un responsable, des champs personnalisés et un degré de confiance. Dans un portefeuille de projets, cette vue aide à repérer une validation commune qui menace plusieurs initiatives. Des solutions comme Asana ou AirSaas proposent notamment de centraliser les statuts, les alertes et les informations de pilotage.

Traiter un jalon à risque avant qu’il ne devienne un retard

Le suivi ne se limite pas à cocher « atteint ». À chaque revue, comparez la date prévue à la date réaliste, vérifiez les critères d’acceptation et demandez au responsable un niveau de confiance argumenté. Un jalon à risque mérite une action précoce, même si la date officielle n’est pas encore dépassée.

Cette revue permet de distinguer un simple décalage d’un blocage susceptible de modifier le chemin critique. Elle donne aussi aux parties prenantes le temps d’arbitrer, de mobiliser une ressource ou de revoir une dépendance avant que l’écart ne se répercute sur les étapes suivantes.

Décider, communiquer et replanifier

Lorsqu’un jalon n’est pas franchi, documentez l’écart : critère manquant, dépendance non tenue, ressource indisponible ou changement de périmètre. Évaluez ensuite l’impact sur le chemin critique, le budget et les jalons suivants. Le plan d’action doit désigner un responsable, une nouvelle échéance et les parties prenantes à informer.

Selon une étude du Standish Group citée par Manager-Go, 65 % des projets en échec présentent des carences dans le suivi des plannings et la validation régulière des livrables intermédiaires. Le jalonnement ne supprime pas les aléas. Il crée le moment où ils deviennent discutables, arbitrables et traçables. Cette discipline de décision fait du jalon un véritable outil de gouvernance.
